欢迎光临~

GDGE广东国际燃气技术与装备展览会

时间:2025.6.17-19  地点:广州·广交会展馆

您的位置:首 页 > 新闻资讯

新闻资讯

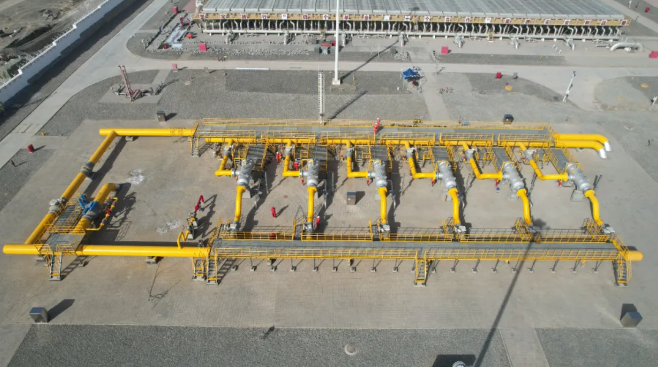

西气东输四线站场项目第一标段新疆段正式投运

日期:2024-10-28 来源:中油工程建设

  10月18日,经过72小时试运行,CPECC四川油建公司承建的西气东输四线站场项目第一标段新疆段正式投入运行。国家管网建管公司发来感谢信,对四川油建公司全体参建员工的艰苦付出表示感谢。
  西气东输四线天然气管道工程吐鲁番—中卫段起自吐鲁番联络站,止于中卫联络站,途经新疆、甘肃、宁夏3省区的17市(县),管道全长1745公里。四川油建第二工程分公司负责新疆段、甘肃段其中6座站场的施工建设任务。


  面对各站场间跨度近200公里,施工地点均处于戈壁无人区,夏季地表温度达60℃以上,冬季极寒天气持续三个月、气温低于零下30℃,全年大风天气超过200天等严峻的施工条件,项目部不等不靠,积极协调人、机、料进场,制定了“一站一案,一点一措施”的施工管理方案,以“没有翻不过的火焰山,誓要西四线提前投产”的豪迈气概推进项目建设。

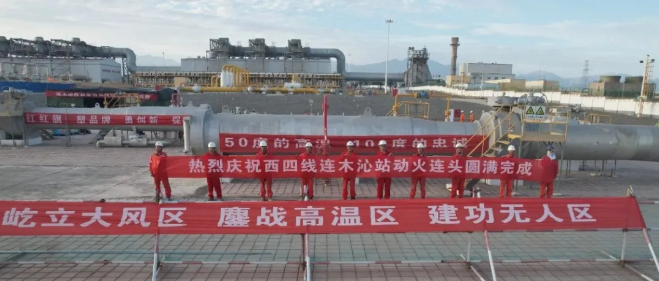

  自2月26日新疆段复工以来,在党员突击队的带领下,全体参战员工用汗水和心血,与自己较劲,与时间赛跑。5月25日,吐鲁番站联络站与西三线放空系统站的动火连头作业完成,较原计划提前17个小时;7月7日,14万道焊口主体焊接作业完成,一次合格率97.6%,较原计划提前15天;8月20日,四个站场近200公里电缆敷设完成,较原计划提前20天;8月29日,新疆段四座站场22处、50道特级动火连头全部完成,较原计划提前56个小时,实现投产关键里程碑;9月30日,该项目较合同工期提前135天实现进气;10月18日,新疆段正式投入运行。充分彰显了攻坚克难、能打胜仗的四川油建铁军精神。
  下一步,项目部将全力做好甘肃段2座站场的施工组织,全力冲刺“11·30”目标,为高质量完成整个西气东输四线站场项目第一标段工程建设任务提供坚实保障。
